Državni inspektorat provodi očevid zbog opasnosti na gradilištu na dijelu prometnice Crno – Babindub gdje su u tijeku radovi na postavljanju priključnih kabela za solarne elektrane koje izvodi Elektron iz Smokovića za investitora iz Zagreba, Babindub d.o.o..
Inspektorat je pokrenuo očevid nakon što je zaprimio prijavu komunalnih redara Grada Zadra, a oni su pak izašli na teren nakon što su u Upravnom odjelu za komunalne djelatnosti i zaštitu okoliša zaprimili prijavu mještana o nepravilnostima na gradilištu. No izvođač je i probio rok za izvođenje radova koji je bio 1. prosinca.
Investitor, koji je tražio postavljanje kabela za solarne elektrane, je tvrtka Babindub osnovana 2020. kojoj je direktor Iljko Ćurić (koji je ujedno direktor i društva ENCRO), a zatim mu se na toj poziciji pridružio Roberto Škopac iz Adris grupe.
Iljko Ćurić poznat je u Hrvatskoj kao zet „kralja vjetra“, Ante Ćurkovića, začetnika društva ENCRO, a u Zadru se Ćurićevo ime spominjalo kada je kupio zgradu stare poliklinike na Kolovarama kako bi tamo gradio hotel.
Adris grupa je u listopadu 2023. potpisala ugovor o zajedničkom ulaganju u obnovljive izvore energije s grupacijom ENCRO kao developerom projekta. Dogovor je da svaka od dvije tvrtke ima 50 posto udjela u četirima projektnim društvima koja razvijaju šest projekata proizvodnje električne energije. Riječ je o vjetroelektrani i pet solarnih elektrana, a kako piše Adria Blomberg, nisu htjeli specificirali gdje su pojedine lokacije za planirane projekte, no u odgovoru Adris grupe rečeno je da su sve u Dalmaciji, uključivo Dalmatinsku zagoru.
O kakvoj je investiciji riječ, najbolje govori izjava predsjednika Uprave Adris grupe, koji je nedavno nakon objavljenog tromjesečnog izvještaja o poslovanju grupe, kazao da je njihova ukupna investicija u zelenu energiju u ovom trenutku najveća pojedinačna investicija u zelenu energiju u Hrvatskoj te istaknuo „izgradnju vjetroelektrane s najefikasnijim i najsnažnijim vjetro-strojevi ikada instaliranim u Hrvatskoj. Svaki agregat, a bit će ih osam, imat će pojedinačnu instaliranu snagu od 6,6 MW.
U listopadu su tako iz Adris grupe objavili da se izgradnja postrojenja odvija sukladno planovima. Sve elektrane trebale bi raditi punim kapacitetom do ljeta 2025.

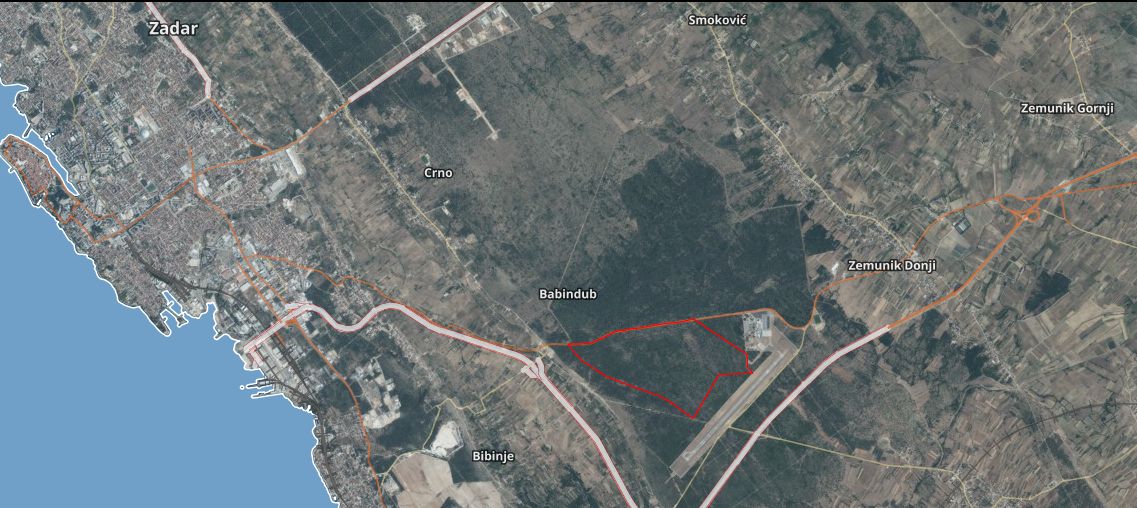

Za sunčanu elektranu na Babindubu istoimena tvrtka je još 2020. dobila rješenje od Ministarstva prema kojem ne mora raditi procjenu utjecaja na okoliš. Čestica je upisana kao šuma i u vlasništvu je RH. Rješenje su donijeli, između ostalog, na temelju procjene da je najbliža sunčana elektrana Zemunik, a zatim je 2021. Ministarstvo donijelo još jedno zeleno svjetlo za drugu sunčanu elektranu “Bibinje” na istoj i susjednoj čestici na zahtjev investitora tvrtke Krš d.o.o., također u vlasništvu Iljka Ćurića.

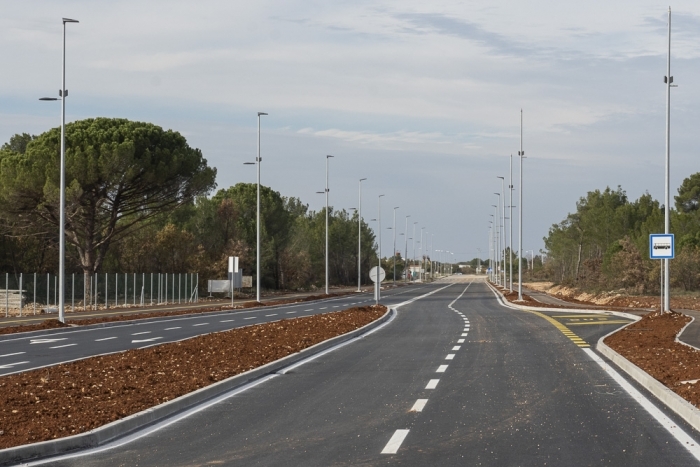

Novi rok za dovršetak radova za postavljanje kablova na dionici Crno-Babindub za solarnu elektranu je 17. prosinca. Iako se radi o važnoj prometnici koja je u jako lošem stanju i nije asfaltirana, ovi radovi se odnose samo na prekopavanje kako bi se postavili kabeli, ali ne slijedi rekonstrukcija prometnice. Nadležni, iz UO za prostorno uređenje i graditeljstvo, su prije sedam godina govorili o problematičnim imovinsko-pravnim odnosima zbog kojih Grad ne može započeti sanaciju ceste za koju je već izrađena projektna dokumentacija kojom je predviđena sanacija tog čvorišta državne ceste prema aerodromu, prema Kalmetini i prema Crnom. Zatim su 2022. ipak najavili da će vjerojatnije rješenje biti spajanje posljednjih nekoliko stotina metara prema Babindubu s novom četveročlanom prometnicom u Poslovnoj zoni Crno jer je, kako su tada objašnjavali, ipak glavni razlog za odgađanje rekonstrukcije te ceste strah da će generirati previše prometa kroz mirni obiteljski kvart Crno. Međutim, i radove na cesti u poslovnoj zoni Crno Strabag je završio još koncem 2022., ali cesta još uvijek nije spojena dalje.
